«Щехотина» в новому ліжку до кінця листопада

Консорціум, який виконуватиме роботи, було представлено 25 квітня і вже розпочав етап будівництва регулювання стоку річки.

16976 переглядів 41 реакцій 3 коментар(ів)

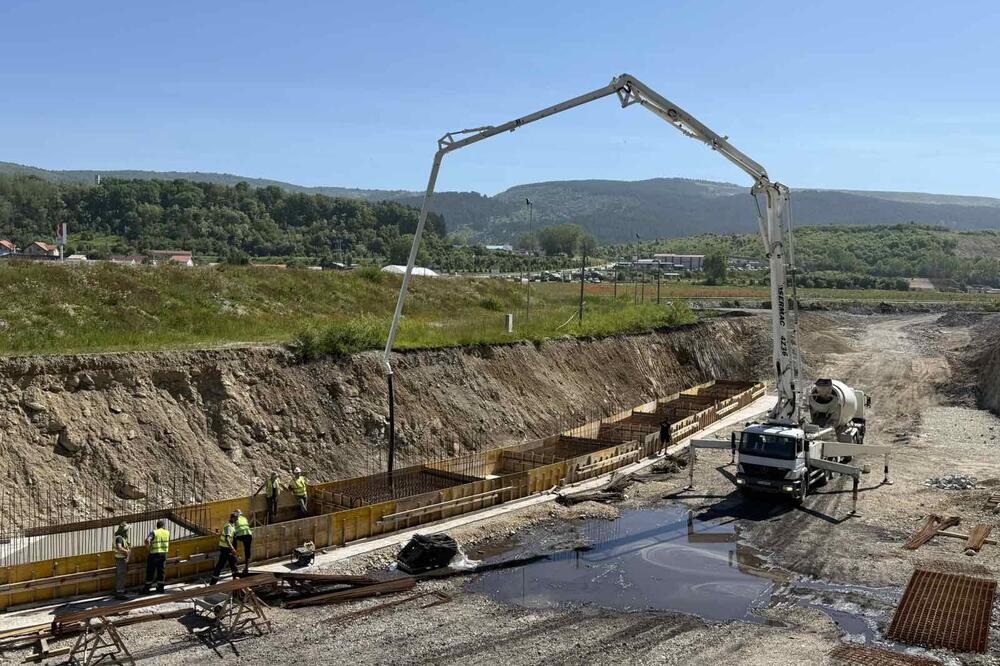

Роботи з перенесення русла річки Чехотіна, фото: Вугільна шахта
Роботи з перенесення русла річки Чехотіна, фото: Вугільна шахта
Застереження: переклади здебільшого виконуються за допомогою перекладача штучного інтелекту і можуть бути не 100% точними

Вугільна шахта вже забезпечила необхідну кількість вугілля для безперебійного запуску роботи Плевльської теплоелектростанції (ТЕС) після її повторного підключення до мережі після кількамісячної перерви через екологічну реконструкцію, а найбільша плевльська компанія запевняє, що готова постачати вугілля навіть у разі дострокового завершення проекту реконструкції.

Так «Рудник вугля» відповів «Вісті» на запитання, чи компанія буде готова зустріти 15 листопада, коли було оголошено про перезапуск ТЕС, чи це залежатиме від поточних робіт з перенесення Чехотіни.

Єдина чорногорська теплоелектростанція призупинила виробництво 31 березня і, як планується, залишатиметься непрацездатною до 15 листопада.

ТЕЦ є найбільшим покупцем вугілля, а Рудник постачає йому дев'яносто відсотків від загального обсягу виробництва.

У Шахті наголошують, що стабільність енергосистеми Чорногорії залежить від паралельної реалізації двох ключових проектів: екологічної реконструкції ТЕС та переміщення русла річки Чехотіна.

Вони стверджують, що роботи з переміщення русла річки Чехотіна, необхідні для подальшого видобутку вугілля, ведуться згідно з запланованим графіком.

«Після завершення тендерної процедури та підписання договору, підрядник проекту з перенесення русла річки Чехотіна був офіційно введений у роботу 25 квітня 2025 року. Роботи з перенесення русла річки Чехотіна виконуються відповідно до динамічного плану. Наразі за всім проектом виконано 17 відсотків робіт. Підрядник, консорціум компаній з багаторічним досвідом управління водотоками, розпочав етап будівництва регулювання стоку», – сказав Рудник.

Тендерна комісія вугільної шахти обрала для реалізації проекту переміщення русла річки Чехотіна консорціум «HSV Company for Hydrobuilding and Civil Engineering and High-rise Construction Ltd.» Власотинце, компанію «Opticus ing Ltd.» Белград - Раковица та компанію з проектування, інженерії та будівництва «Kolubara Ltd.» Міоніца.

Наприкінці минулого року RUP оголосила міжнародний тендер на частину робіт за проектом вартістю 16,2 мільйона євро без ПДВ, у якому подали заявки два регіональні консорціуми.

Проект перенесення русла річки Чехотіна складається з трьох етапів.

На першому етапі проекту, від греблі в Дурутовичах до майбутньої малої гідроелектростанції, підрядник завершив підготовчі роботи та розпочав залізобетонні роботи.

«На цій ділянці було встановлено 300 кубічних метрів бетону. На другому етапі було проведено підготовку до встановлення геомембрани та геофольги вздовж 400-метрової траси русла річки. Русло річки буде облицьовано бетонною опалубкою, після чого буде встановлено геокомпозити, геомембрани, кам’яний наповнювач і, нарешті, геофольгу. На третьому етапі проекту Плевлянська вугільна шахта виконує будівельні роботи. Близько 60 відсотків залізобетонних робіт та підпірних стін на руслі річки завершено», – стверджують на шахті.

Вони заявляють, що до тендеру виконали частину робіт за проектом переселення Чехотіни вартістю чотири мільйони євро.

«У період до та під час тендерних процедур для цього проекту вугільна шахта за допомогою своєї техніки викопала новий пласт довжиною 2.300 метрів та глибиною від 5 до 5,5 метрів, а надлишкову масу було видалено з правого та лівого боків валу, що забезпечило стабільну основу для подальших будівельних робіт. Також бурові та гірничодобувні роботи були завершені у запланований термін, і було забезпечено, щоб підрядник міг безперешкодно виконати свою частину роботи. Все це означає, що працівники вугільної шахти, виконуючи ці чорнові роботи, заощадили компанії майже чотири мільйони євро, демонструючи високий рівень експертності, відповідальності та сумлінності», – зазначили на шахті.

Плевлянська компанія заявляє, що термін виконання робіт скоротили з 18 до 7 місяців, і що вони час від часу стикаються з певними проблемами.

«Враховуючи той факт, що термін виконання робіт скорочено з 18 до 7 місяців, тобто протягом поточного будівельного сезону при реалізації робіт за проектом переміщення русла річки Чехотіна, ми періодично стикаємося з частковими недоліками в технічній документації, які ми вирішуємо на ходу, в постійних консультаціях з наглядовим органом. Тому, через стислі терміни реалізації проекту, це являє собою особливу проблему, яку, як ми вже зазначали, ми вирішуємо належним чином».

На запитання, коли Чехотіна потече новим руслом, шахта відповіла, що «реалізація проекту відбувається відповідно до запланованої динаміки».

«Наразі ми працюємо над додатковою координацією діяльності з метою скорочення термінів виконання робіт, де це можливо, без шкоди для якості та стандартів виконуваних робіт. Проект перенесення русла річки Чехотіна узгоджується з проектом екологічної реконструкції Плевлянської теплоелектростанції», – стверджують на вугільній шахті.
